Gỡ vướng các dự án điện lớn: từ LNG Công Thanh đến bài toán đủ điện
Chính phủ đang đẩy nhanh gỡ vướng cho các dự án điện lớn bị chậm nhiều năm để bảo đảm đủ điện cho tăng trưởng. Điển hình là nhà máy LNG Công Thanh (Thanh Hóa, 1.500 MW, dự kiến vận hành 2031–2035), nơi Phó Thủ tướng yêu cầu rà soát trách nhiệm, hoàn thiện thủ tục và chứng minh năng lực tài chính của chủ đầu tư. Thủ tướng cũng yêu cầu đánh giá từng dự án để có phương án thay thế khi chậm, còn Luật Điện lực đang được sửa đổi để tháo gỡ điểm nghẽn về quy hoạch, đầu tư và huy động vốn. Các cuộc họp mới chỉ đặt ra hướng xử lý, nên tiến độ thực tế mới là thước đo.

LNG Công Thanh: dự án chậm hơn một thập kỷ
Chiều 21/10, Phó Thủ tướng Thường trực Phạm Gia Túc chủ trì cuộc họp gỡ vướng cho nhà máy nhiệt điện LNG Công Thanh (Thanh Hóa). Dự án khởi đầu là nhà máy điện than 600 MW tại khu kinh tế Nghi Sơn, khởi công năm 2011 nhưng chậm vì khó thu xếp vốn. Năm 2022, tỉnh đề nghị chuyển sang LNG và nâng công suất lên 1.500 MW; phương án này được đưa vào điều chỉnh Quy hoạch điện VIII hồi tháng 4/2025.

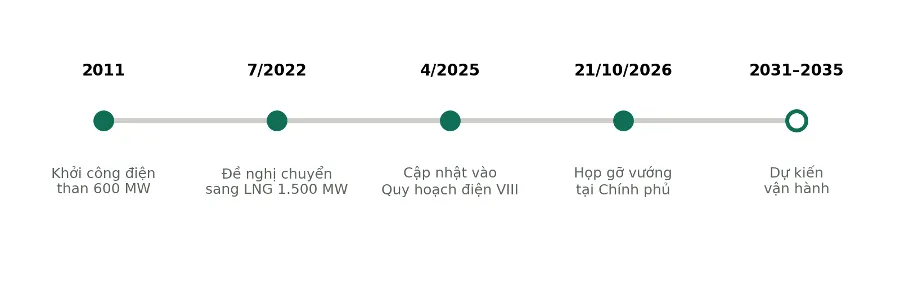

Hình 1. Các mốc chính của dự án Công Thanh

Nguồn: VnExpress, Cổng thông tin Chính phủ.
Sau chuyển đổi, dự án vẫn vướng. Theo doanh nghiệp, giấy chứng nhận đầu tư vẫn cần điều chỉnh công suất từ 600 MW lên 1.500 MW, còn mặt bằng cảng hiện hữu không đủ để bố trí các hạng mục LNG đúng khoảng cách an toàn nên cần mở rộng bến cảng.
Phó Thủ tướng yêu cầu xem xét toàn bộ quá trình đầu tư trước đây, xác định rõ tồn tại và trách nhiệm từng bên. Các bên cần tận dụng cơ sở sẵn có để tránh đầu tư dàn trải; chủ đầu tư phải sớm hoàn thiện thủ tục, chứng minh năng lực tài chính và cam kết các mốc tiến độ cụ thể.

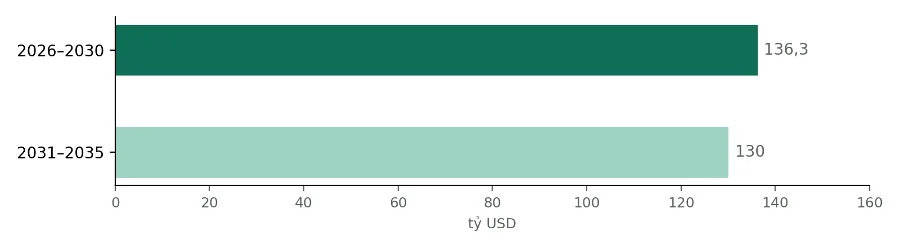

Một mắt xích trong kế hoạch lớn hơn
Theo Quy hoạch điện VIII điều chỉnh, đến năm 2030 cả nước sẽ có thêm 15 nhà máy nhiệt điện LNG với tổng công suất 22.524 MW. Công Thanh (1.500 MW) dự kiến vận hành giai đoạn 2031–2035, tức nằm ngoài mốc 2030. Khoảng cách từ quy hoạch đến nhà máy phát điện thực tế, với vốn và giá điện hợp lý, được các quan chức ngành nhận định là rất lớn.

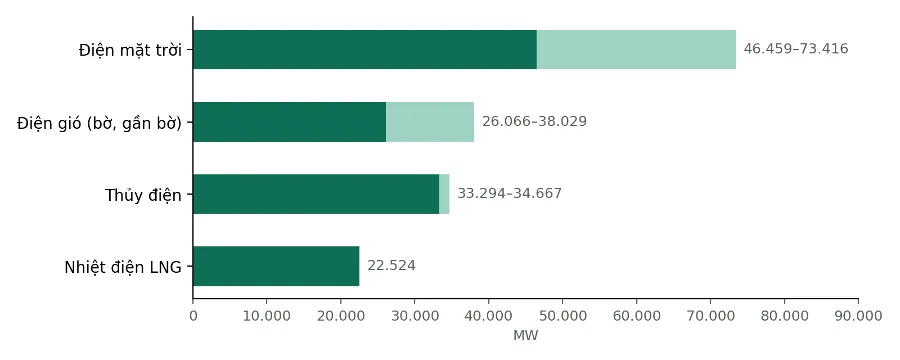

Hình 2. Công suất các nguồn điện chính đến năm 2030 theo Quy hoạch điện VIII điều chỉnh (MW)

Phần đậm là mức thấp, phần nhạt kéo dài đến mức cao của khoảng công suất đã duyệt; LNG chỉ có một con số.
Nguồn: Bộ Công Thương, Báo Mekong ASEAN, Cổng thông tin Bộ Công Thương.
Trong tuần đầu tháng 11, NHNN cùng lúc dùng ba công cụ để đưa tiền đồng vào hệ thống ngân hàng: cho vay cầm cố giấy tờ có giá (OMO), hoán đổi USD/VND kỳ hạn 182 ngày và mua USD giao ngay định kỳ từ ngày 11/11. Cả ba đều làm tăng lượng VND, nhưng khác nhau ở điểm quan trọng nhất: OMO và hoán đổi là tiền cho mượn, đến hạn phải trả; mua USD giao ngay là mua đứt, không có ngày thu hồi. Vì vậy, khi đọc tin "NHNN bơm tiền", câu hỏi cần đặt ra là: bơm bằng kênh nào, và tiền ở lại bao lâu?
